- テキサス州知事アボットが全新規データセンターにPUCTとERCOTの監査を義務付け、実質的に建設を一時停止しました
- ERCOTの系統接続待機キューは半年で233GWから474GWへ倍増し、約9割をデータセンターが占め最大需要の5倍超に達しました
- 規制の緩さで集積地となったテキサスの転換点であり、GoogleやMicrosoftの立地戦略と電力を軸にしたAIインフラ競争に影響します
知事が全新規案件に監査を義務付け
米テキサス州のグレッグ・アボット知事は2026年8月4日、州内で計画されているすべての新規データセンターに対し、稼働前の監査を義務付けると発表しました。監査は州の公益事業を監督するPUCT(Public Utility Commission of Texas、テキサス公益事業委員会)と、州の電力網を運用するERCOT(Electric Reliability Council of Texas、テキサス電力信頼性評議会)が共同で実施します。
この措置により、審査を通過するまで新規案件は事実上着工できなくなります。規制が緩くAIデータセンターの集積地となってきたテキサス州が、みずから建設にブレーキをかけた形です。背景にあるのは、急拡大するデータセンター需要が州の電力網の供給能力を上回りかねないという懸念です。
待機キューが半年で倍増

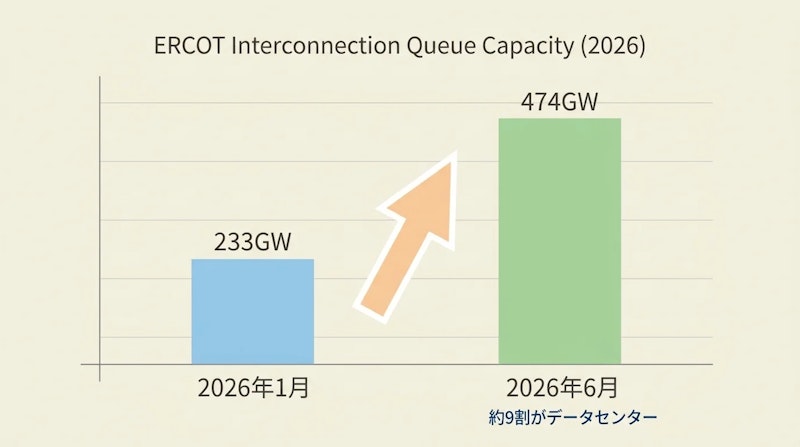

今回の判断を後押ししたのが、電力網への接続を求める案件が積み上がる「系統接続待機キュー」の急拡大です。ERCOTのキューに登録された容量は、2026年1月時点の233GW(ギガワット)から、同年6月中旬には474GWへと、わずか半年で倍以上に膨らみました。
このうち約9割をデータセンター案件が占めています。474GWという数字は、ERCOTがこれまでに記録した最大需要の5倍を超える規模です。仮に登録された案件がすべて実現すれば、州の電力網は現在の供給能力をはるかに超える負荷を抱えることになります。

もっとも、待機キューに並ぶ案件がすべて実際に建設・稼働へ進むわけではありません。投機的な申請も含まれるため、キューの容量がそのまま将来の需要になるとは限らない点には注意が必要です。それでも増加のペースと規模は、電力網の運用者が無視できない水準に達しています。
監査で電力と水と税制を調査

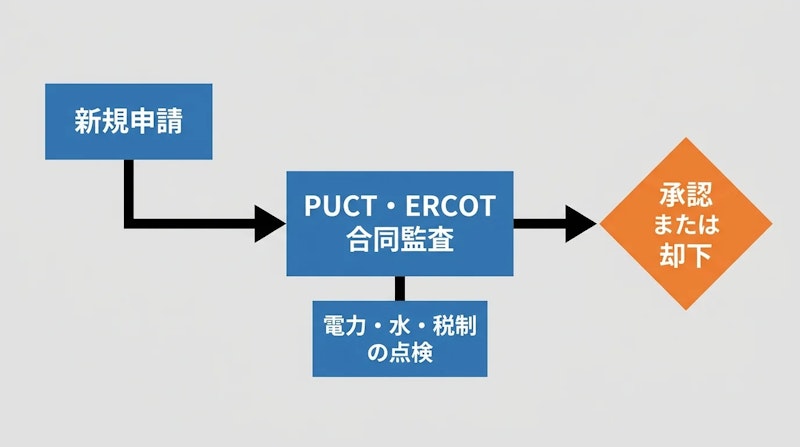

PUCTとERCOTによる監査では、案件ごとに幅広い項目が調べられます。敷地内外の電力需要、水の使用量、騒音対策、照明の制御、そして税制優遇措置の利用状況や企業が保有する情報まで含まれます。単なる電力の確認にとどまらず、地域社会や環境への影響を総合的に点検する内容です。

アボット知事は以前、企業に自主的な情報開示を求めていました。しかし多くの企業が応じなかったため、任意の協力から義務化へと方針を切り替えたとされています。緩やかな規制で企業を呼び込んできた州が、より踏み込んだ関与へ舵を切ったといえます。
企業の立地戦略を揺るがす
テキサス州は、豊富な天然ガス埋蔵量と軽い規制を武器に、GoogleやMicrosoftをはじめとする大手テック企業のデータセンターを引き寄せてきました。安価な電力と迅速な建設が可能な環境は、AI向けの巨大な計算基盤を求める企業にとって魅力的でした。
今回の監査義務化は、その前提を揺るがします。審査に時間がかかれば建設スケジュールは遅れ、承認されなければ計画自体を見直す必要が生じます。監査の結果次第では、データセンター拠点としてのテキサスの地位が転機を迎える可能性も指摘されています。企業は立地の分散や、電力を自前で確保する手段の検討を迫られるでしょう。
電力がAIインフラ競争の焦点に
今回の動きは、AIの拡大が抱える物理的な制約を浮き彫りにしています。生成AIの学習と推論には膨大な電力が必要で、その需要はもはや一つの州の電力網が短期間で吸収できる範囲を超えつつあります。計算資源の確保が、そのまま電力とインフラの確保という課題に直結する構図です。
AI各社は計算基盤の拡張を戦略の中心に据えており、たとえばOpenAIは「豊富な知能」構想のもとで大規模なデータセンター建設を進めています。しかし電力網や地域規制という現実の壁が、こうした拡張計画の速度を左右しはじめました。
テキサス州の判断は、規制の緩い州へ集中してきたAIインフラ投資の流れに一石を投じるものです。今後は電力の確保と地域との調整が、立地を決める重要な条件になっていくと考えられます。過去には米バージニア州北部でも電力網の逼迫が問題になっており、AIブームが各地のインフラに与える負荷は州レベルの政策課題へと広がっています。
